05.07.2013

1 - 5 lipca 2013 roku Apartamenty Wieniawski

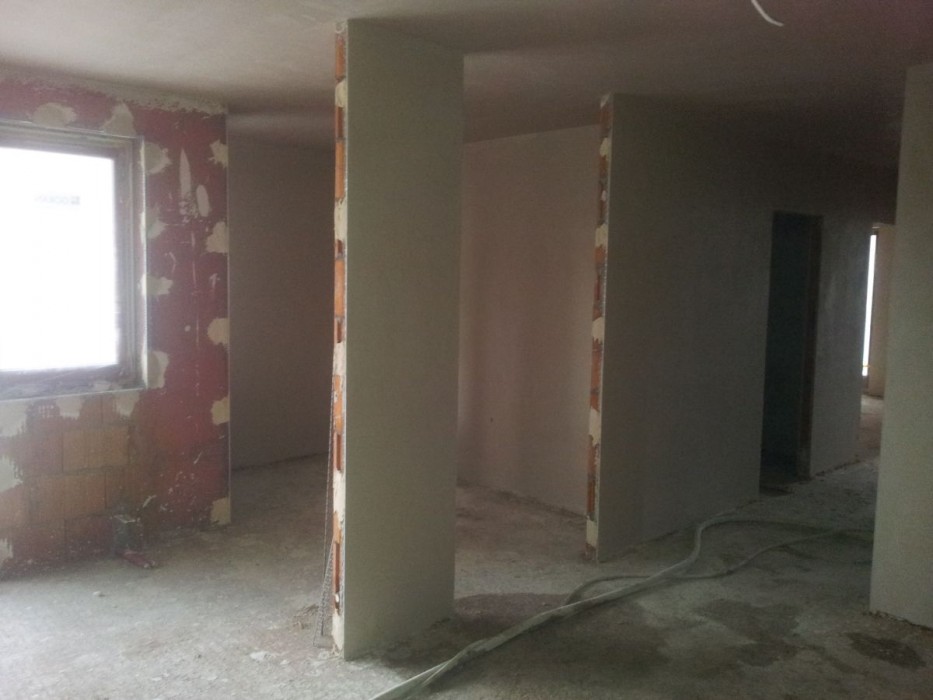

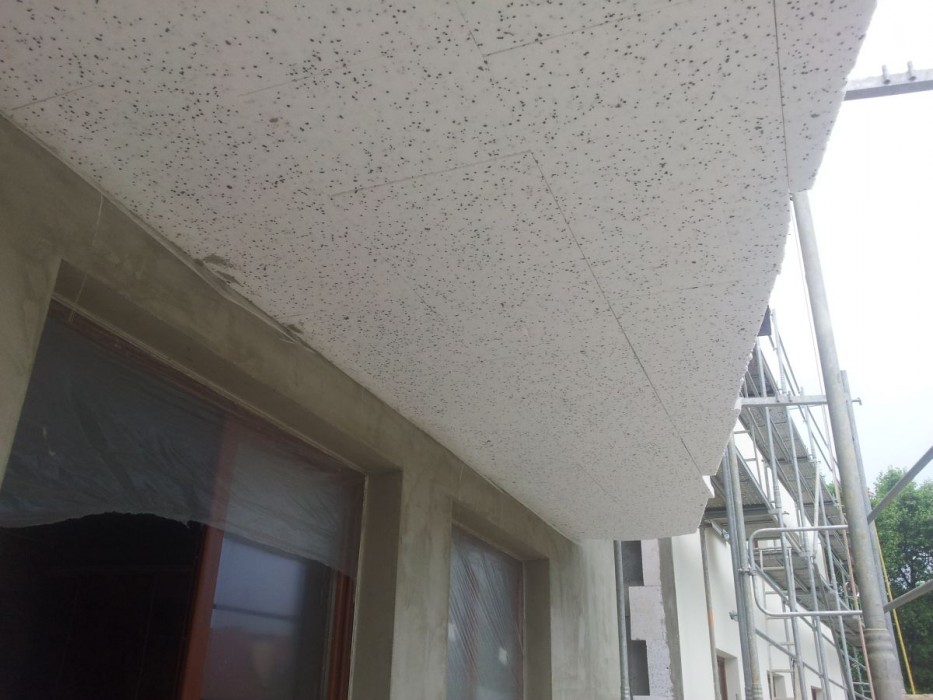

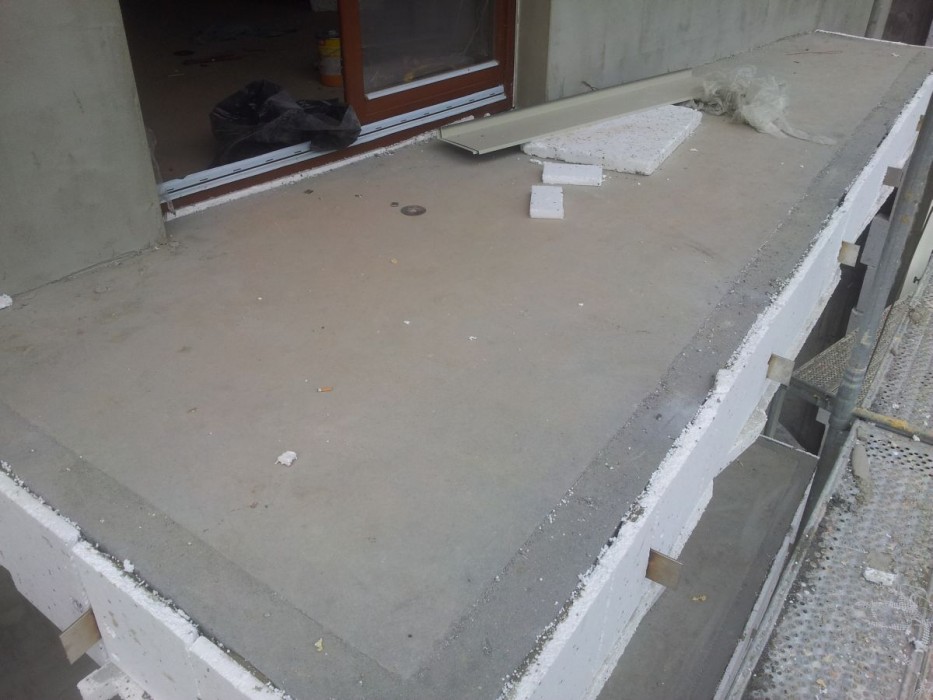

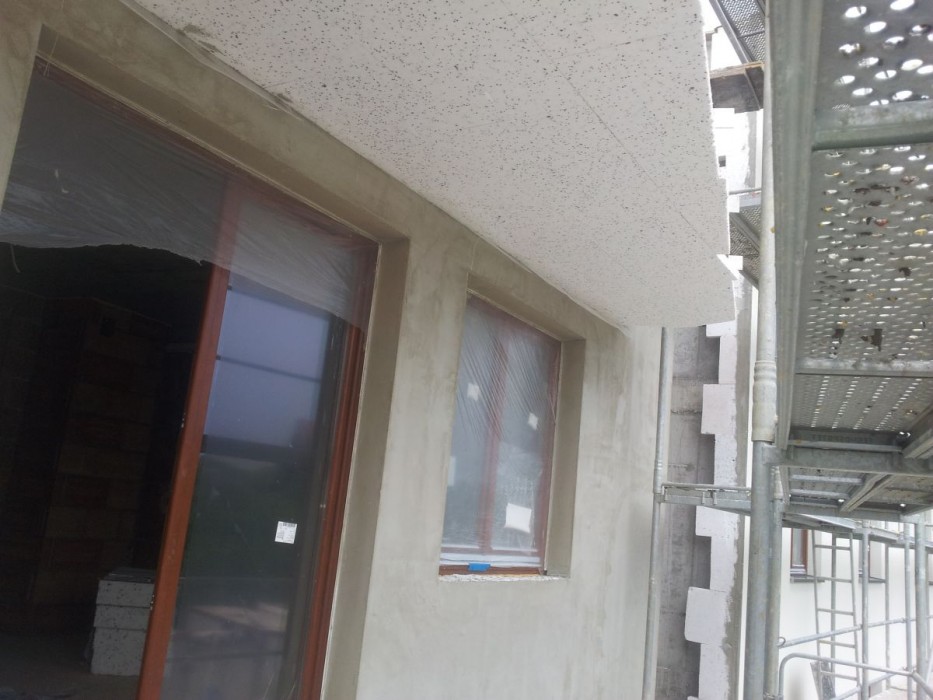

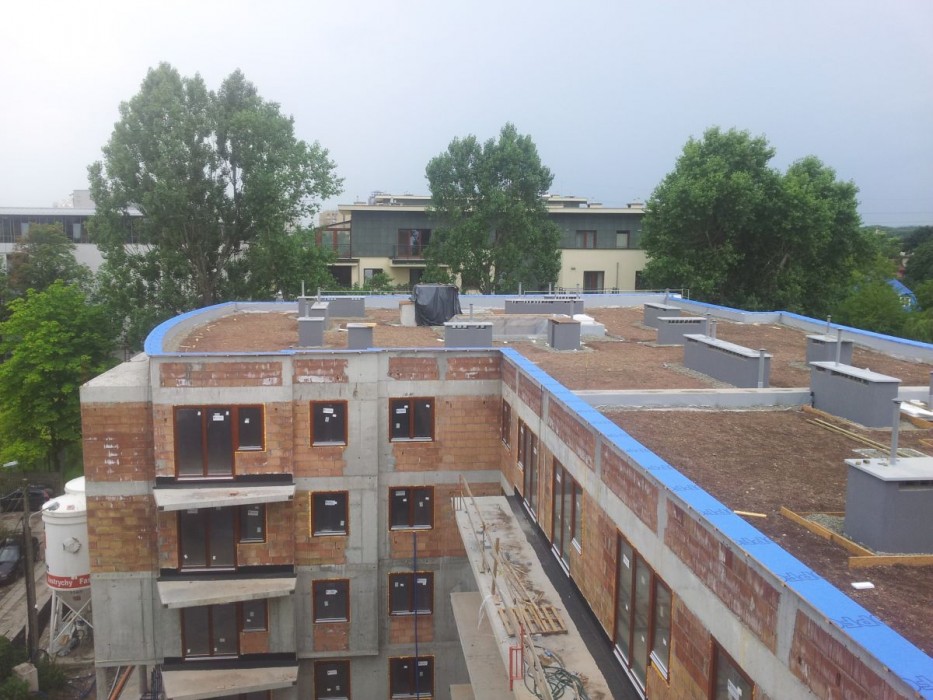

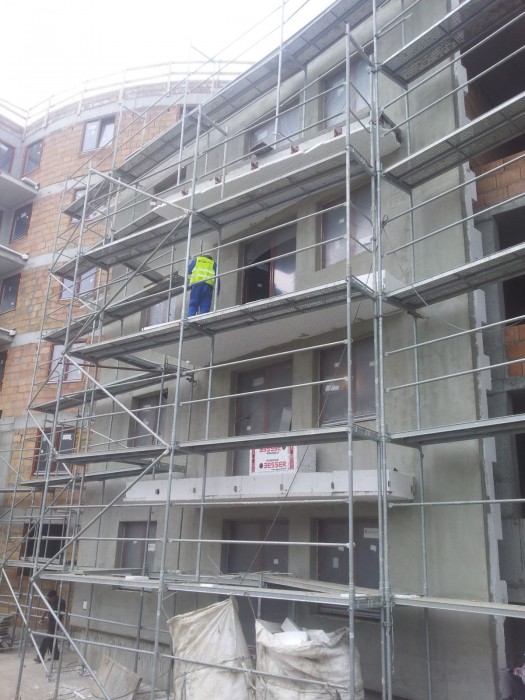

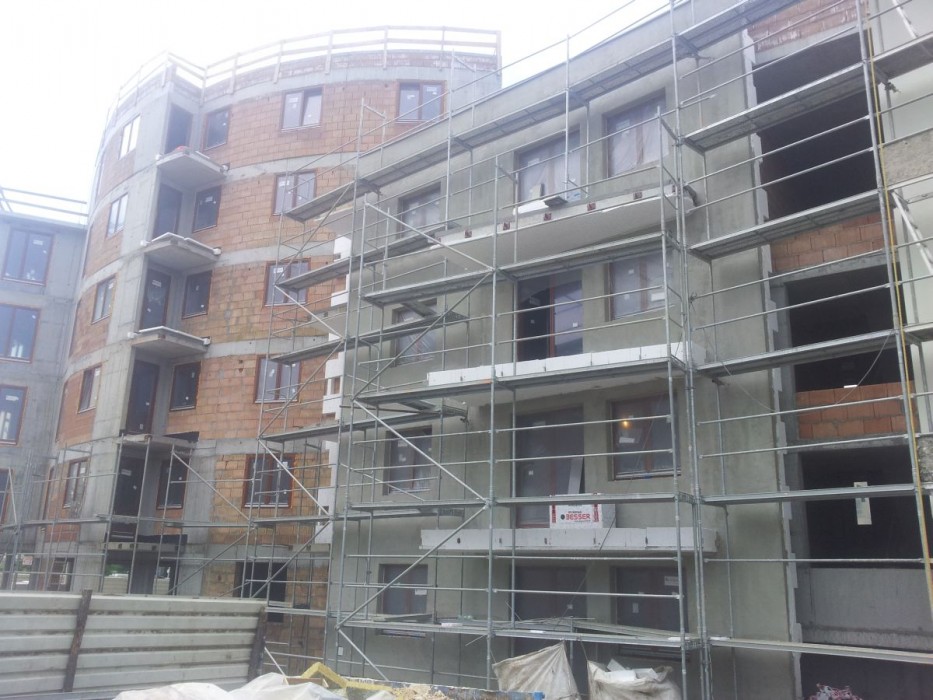

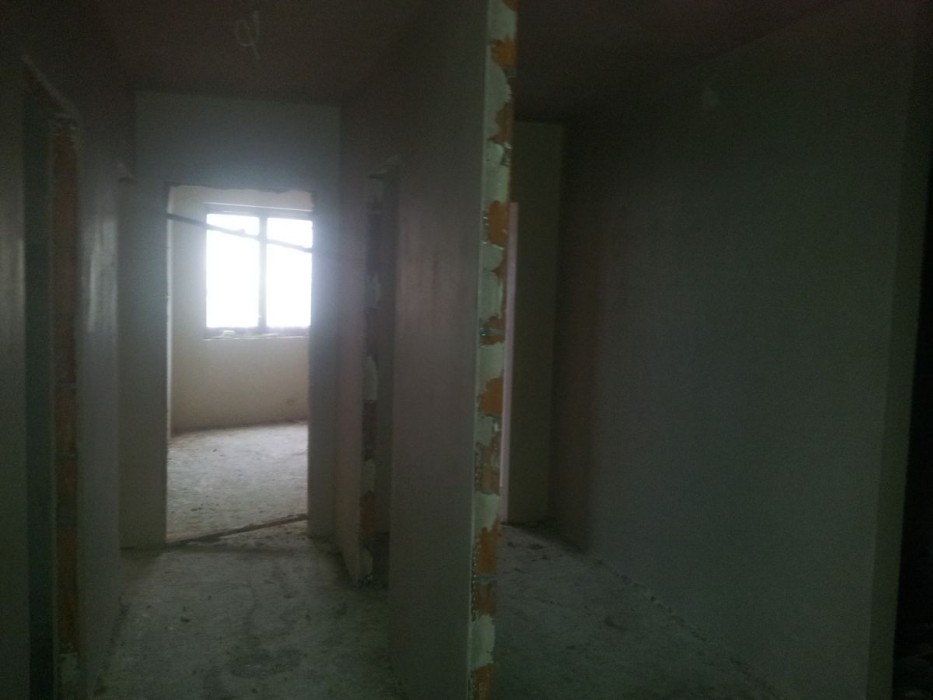

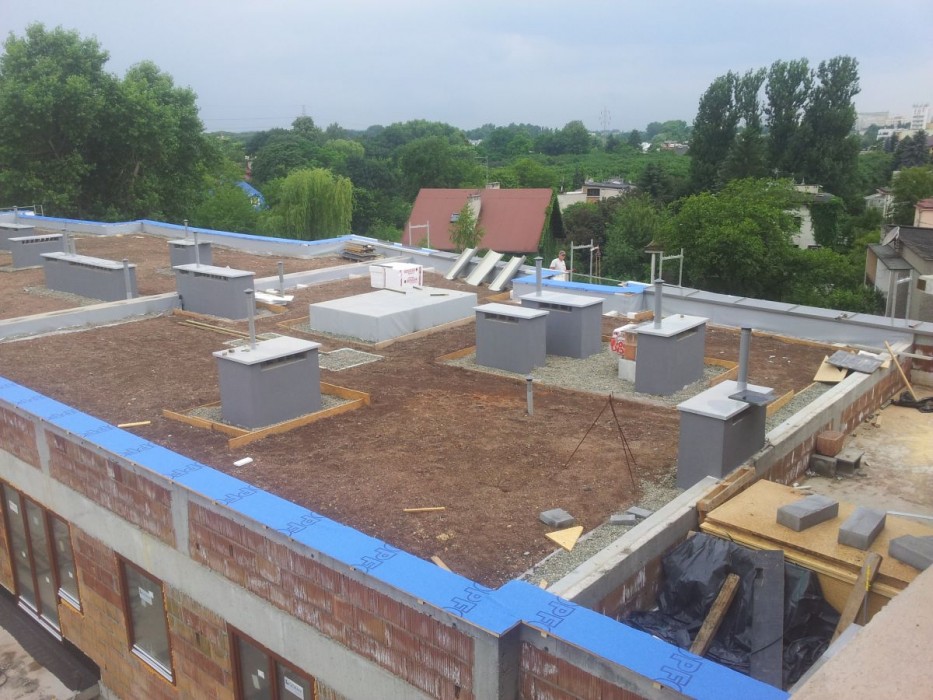

Zakończono wykonywanie ocieplenia stropu garażu. Wykonano 70% tynków na IV piętrze klatki A, 50% na III piętrze klatki A oraz 80% na II piętrze klatki A. Trwa wykonywanie wylewek na balkonach od strony północno - zachodniej. Zakończono wykonywanie ocieplenia klatki B od strony północno - zachodniej, rozpoczęły się prace związane z tynkowaniem elewacji. Zakończono prace związane z wykończeniem dachów nad wszystkimi klatkami.
