06.02.2013

28 stycznia - 1 lutego 2013 Apartamenty Wieniawski

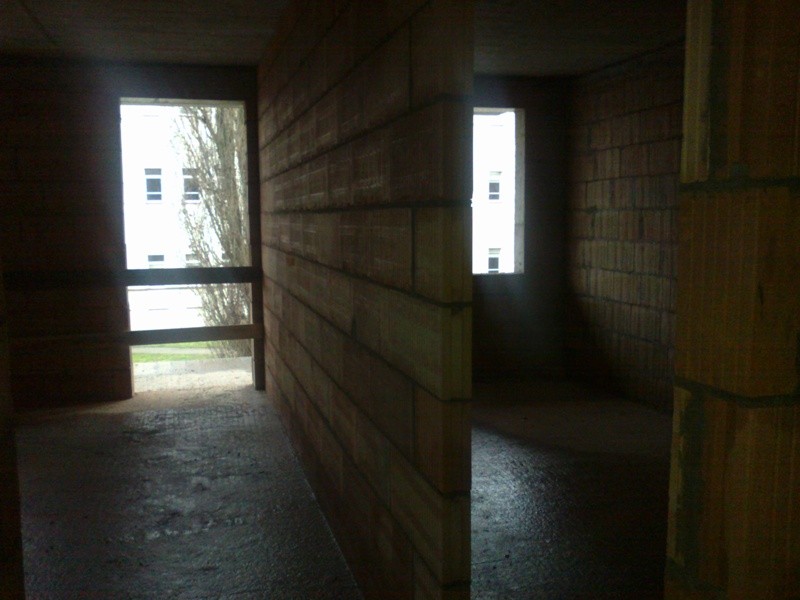

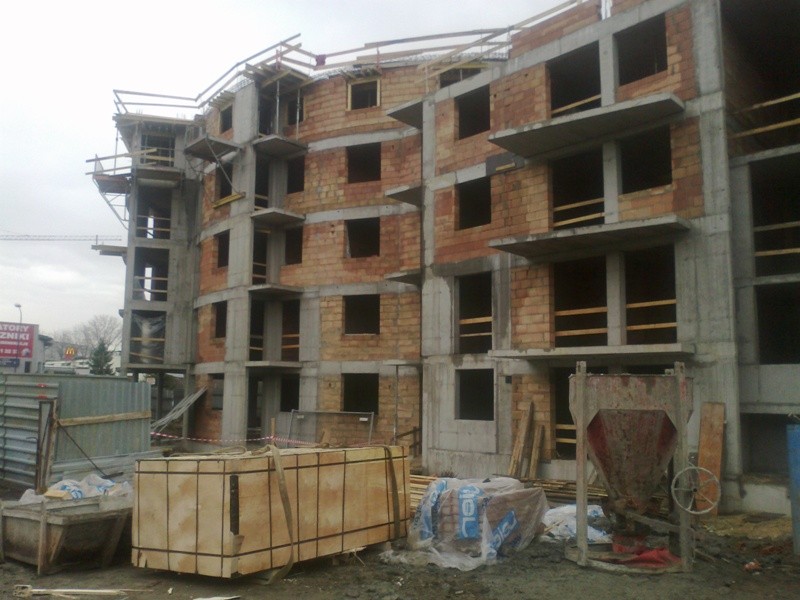

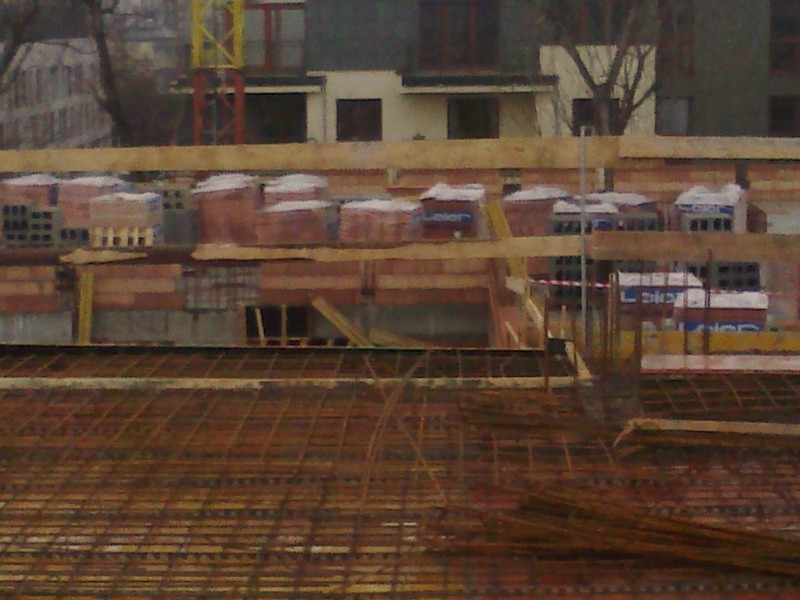

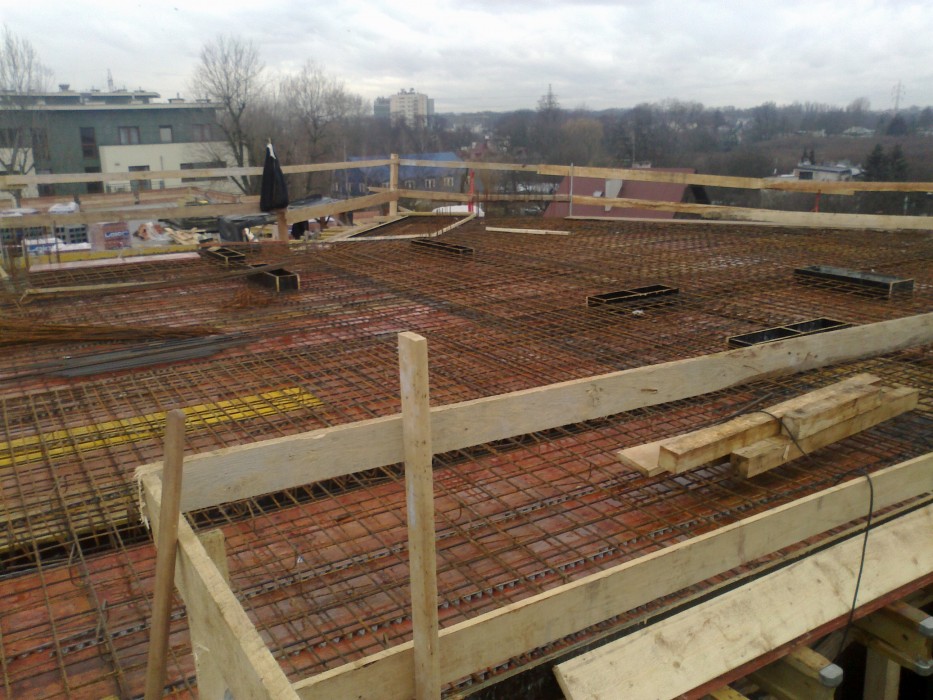

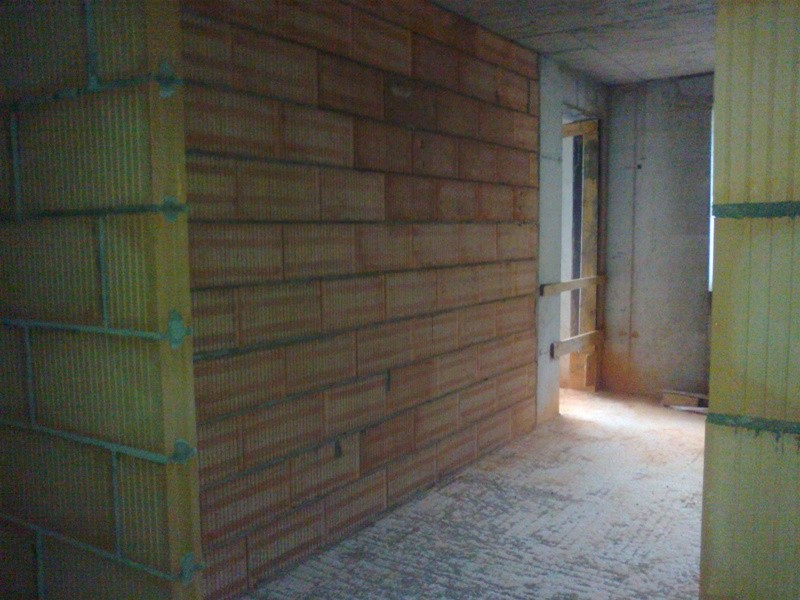

Zazbrojono strop nad IV piętrem klatki A. Trwa kontynuacja prac murarskich. Zazbrojono ścianki attykowe nad klatką B i C. Wykonywana jest wentylacja grawitacyjna na klatkach A,B i C. Na przyszły tydzień zaplanowano wylanie stropu nad V kondygnacją klatki A.
