18.01.2013

14 - 18 stycznia 2013 roku Apartamenty Wieniawski

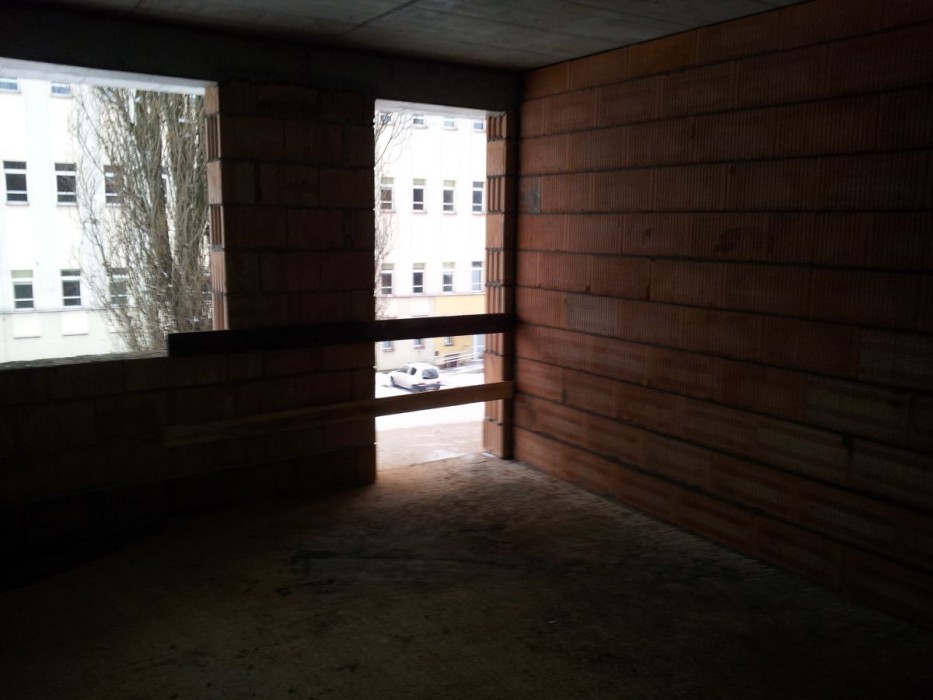

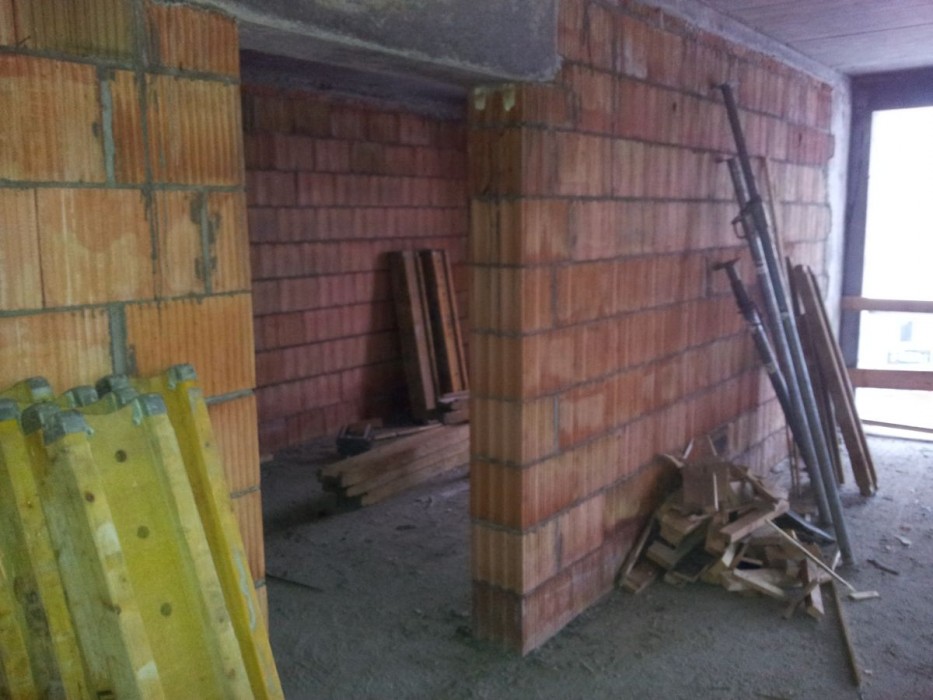

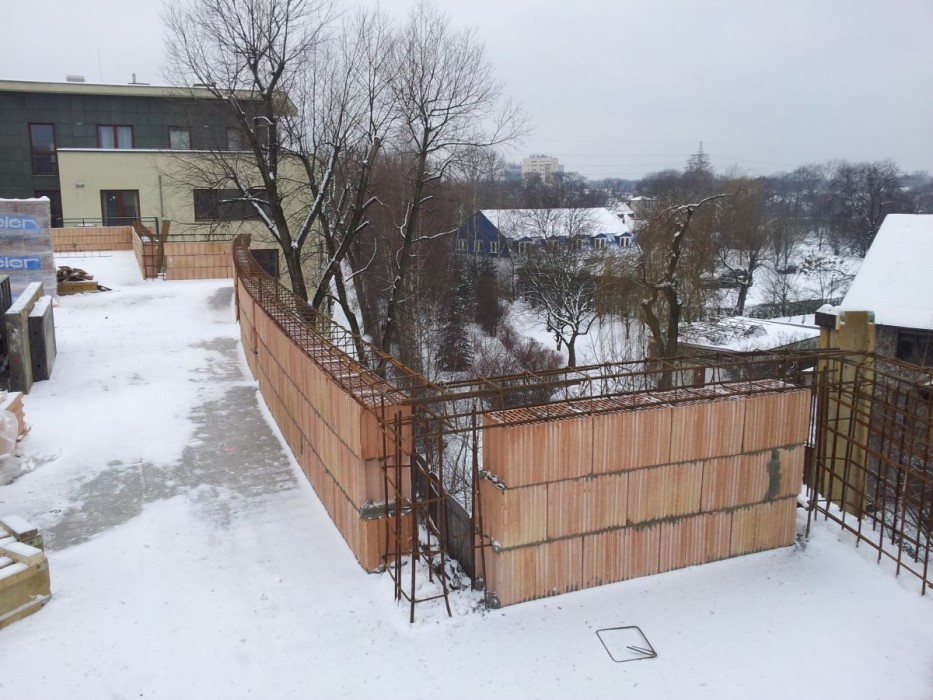

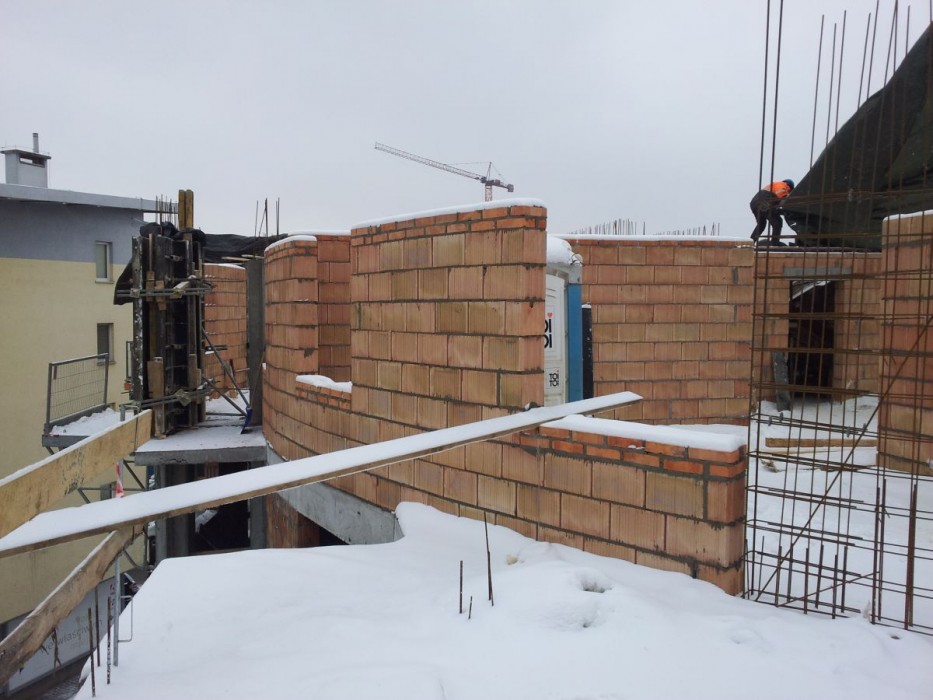

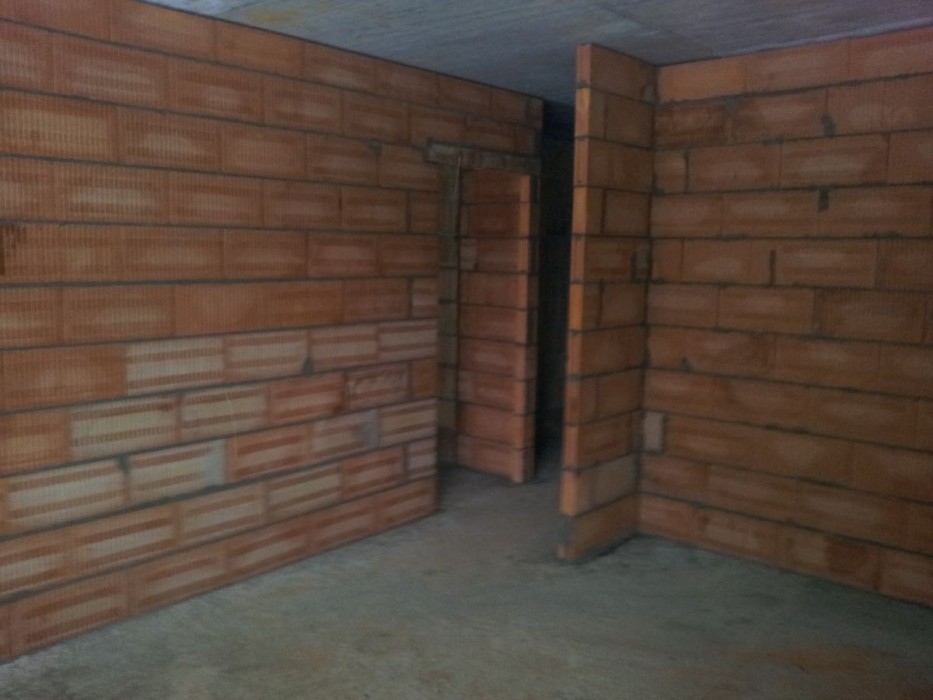

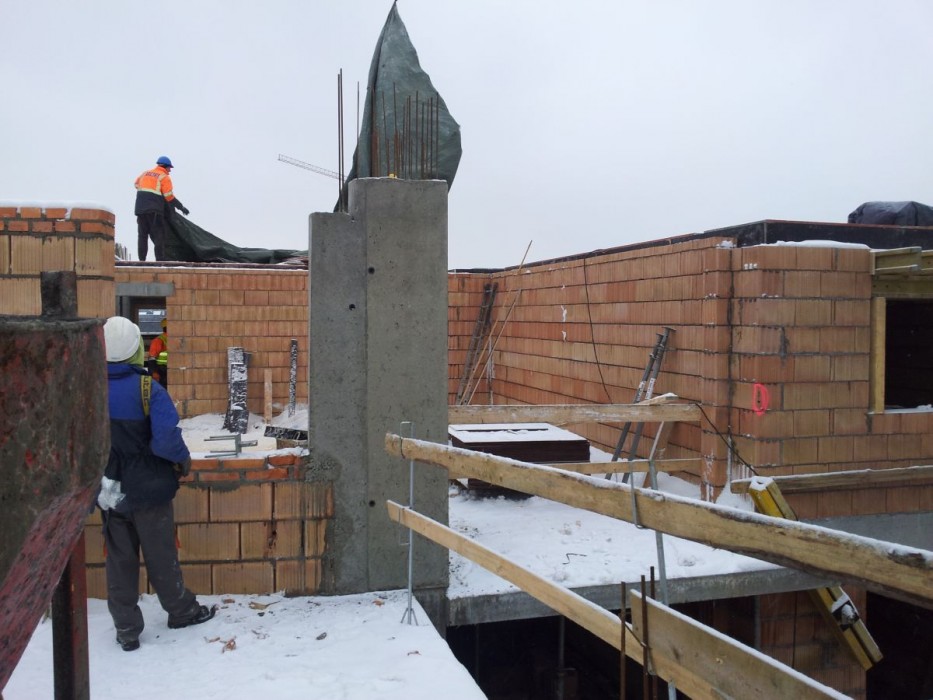

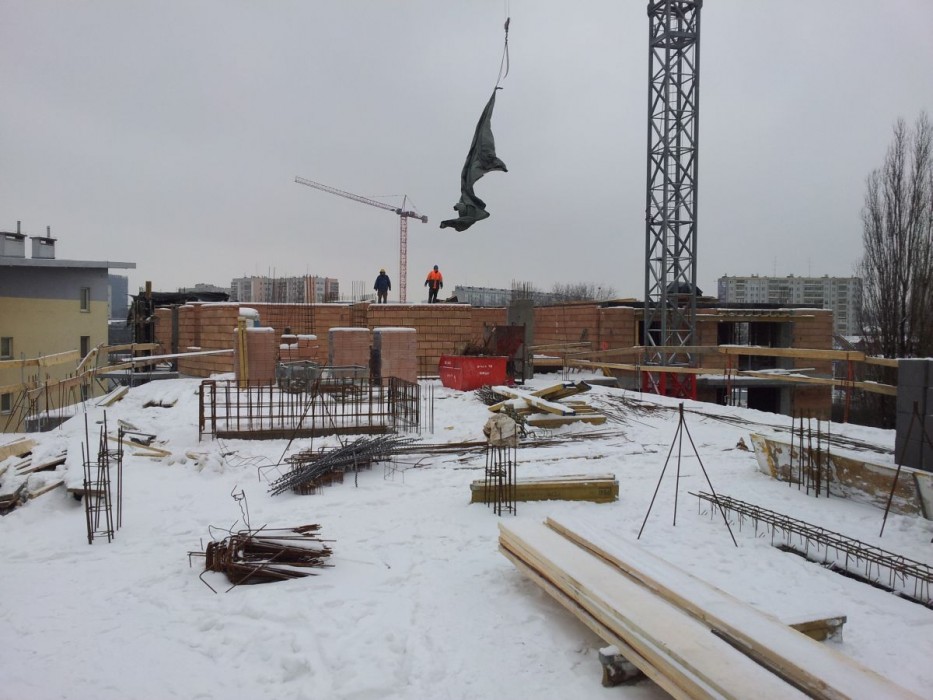

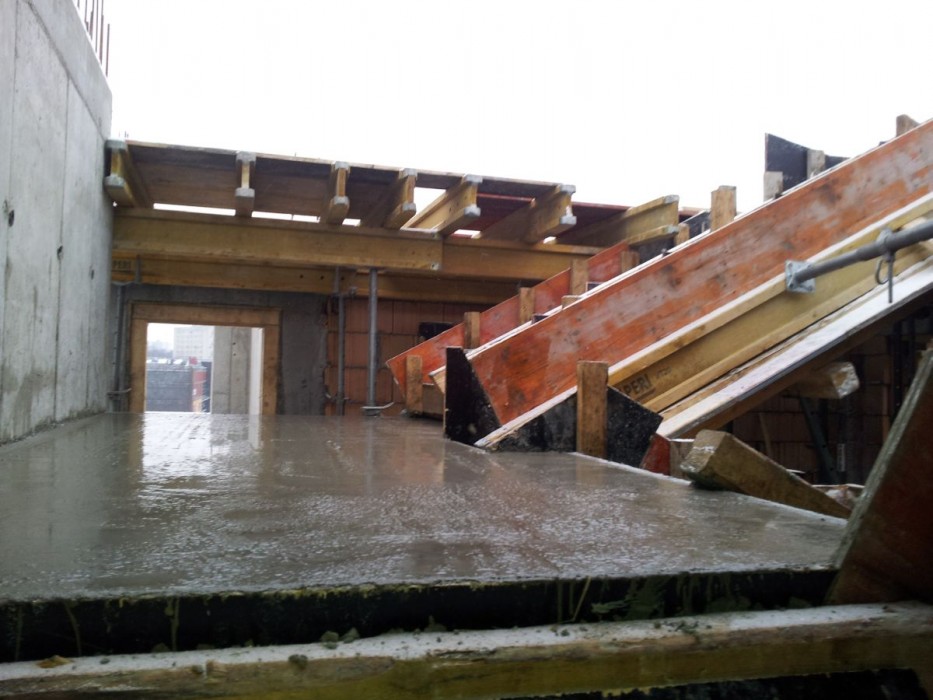

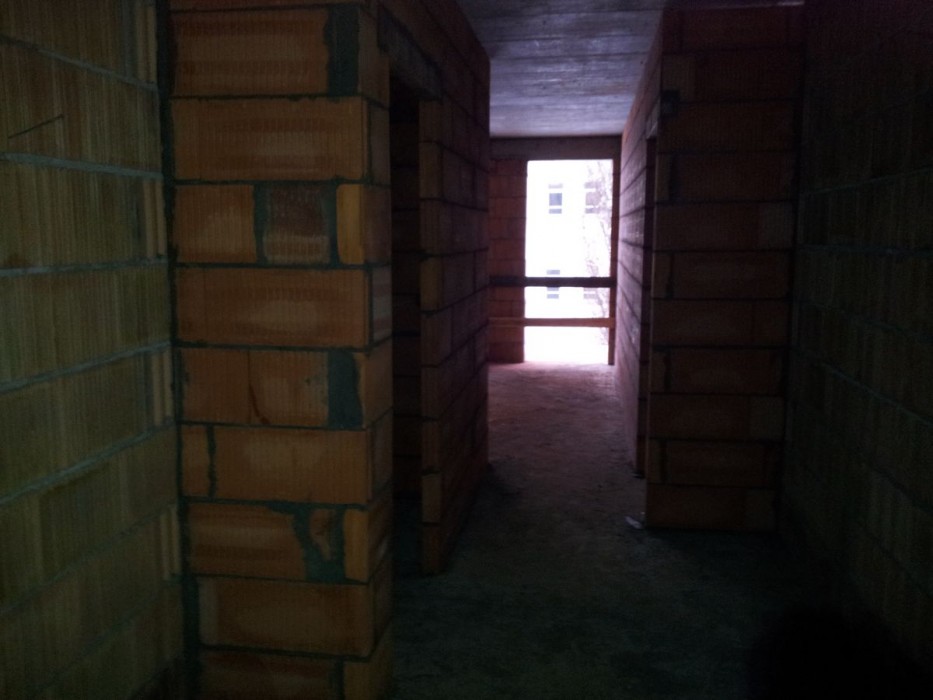

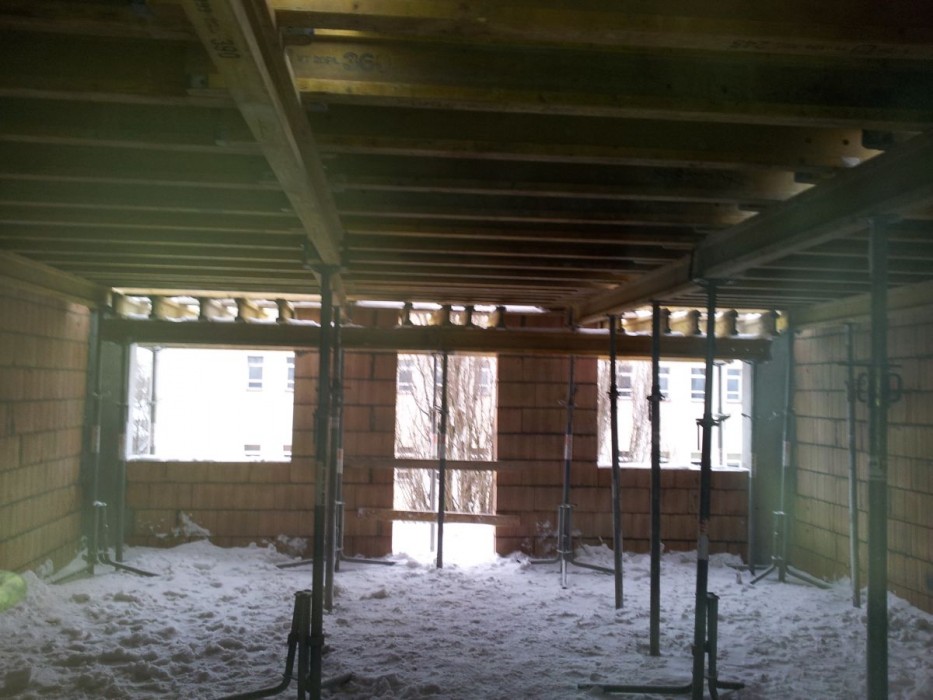

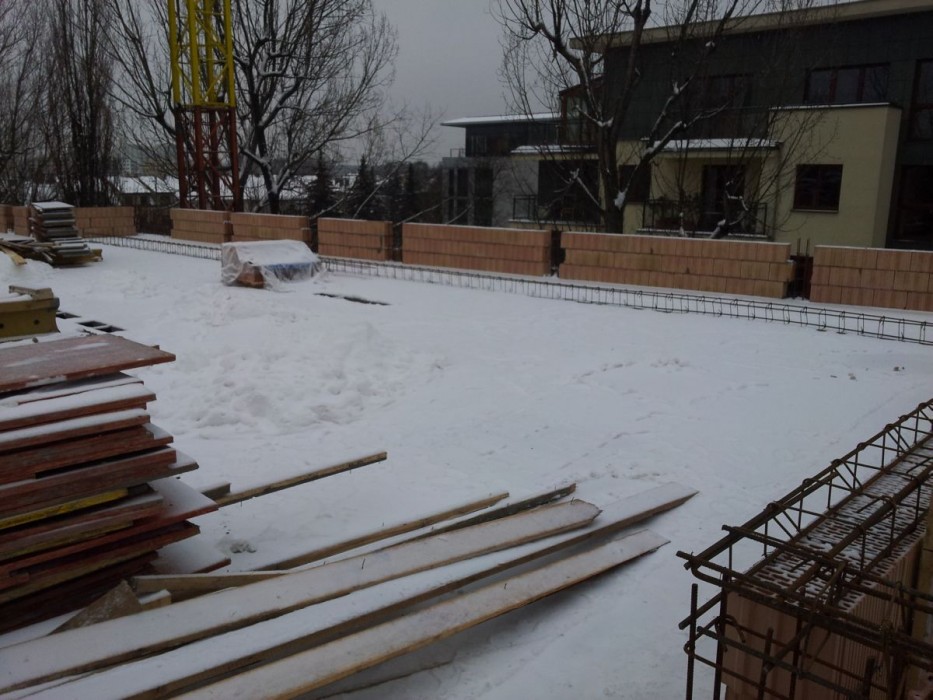

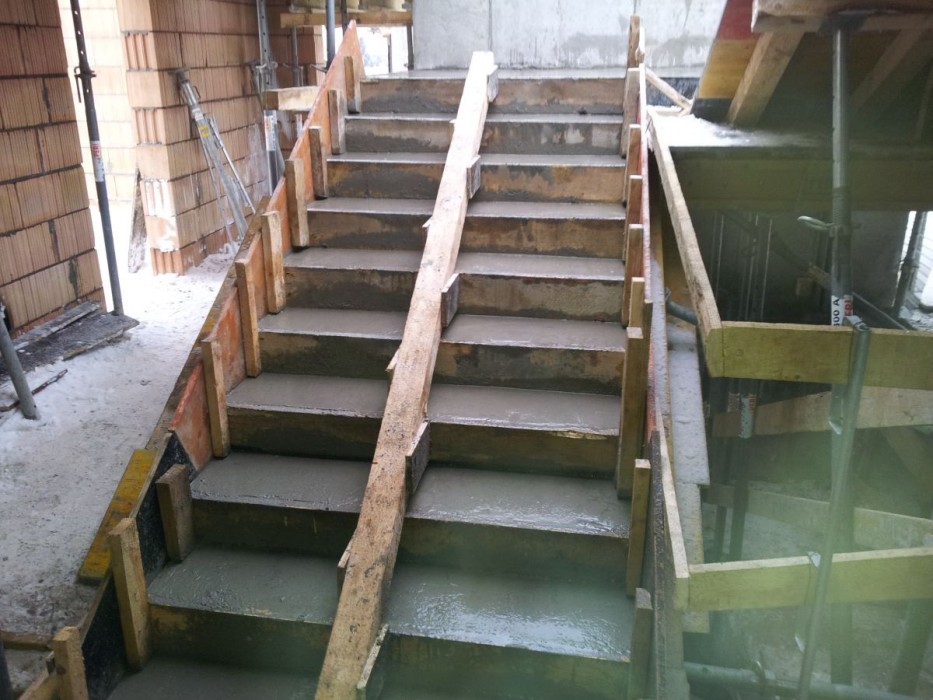

Zakończono wylewanie płyty nad ostatnim pietrem klatki C, wykonano attykę na klatce C, trwa jej wykonywanie na klatce B.Zakończono stawianie ścian działowych w klatkach A i Bdi II piętra, trwa ich wykonywanie na II piętrze klatki C. Wylano schody na IV piętro klatki A, wykonano 50% słupów żelbetowych na IV piętrze klatki A, rozpoczęto szalowanie stropu nad IV piętrem.
